Windpark Kirchheim am Ries

Wir treiben die Energiewende voran und sorgen für noch mehr gute Energie. Mit den geplanten Anlagen produzieren wir Strom für über 24.400 Haushalte in Ihrer Region: zuverlässig, sauber, sicher.
Das Vorhaben

Klima schützen, unabhängig machen, Wertschöpfung stärken

Unser Ziel ist es, klimafreundlichen Strom zu erzeugen, uns so unabhängiger von fossilen Rohstoffimporten zu machen und gleichzeitig die lokale Wertschöpfung zu stärken. Hierzu planen wir die Errichtung und den Betrieb von bis zu vier Windenergie-Anlagen der neuesten Generation mit einem Rotordurchmesser von rund 180 Metern, einer Gesamthöhe von bis zu 290 Metern und einer installierten Nennleistung von je rund 7,5 Megawatt. Hersteller und Modell der Windenergie-Anlagen werden im Projektverlauf festgelegt. Derzeit gehen wir davon aus, dass das leistungsstärkste Modell zum Einsatz kommen kann.

Durch die Nutzung bestehender Forst- und Feldwege können wir den Eingriff in die Natur auf ein Minimum reduzieren. Dadurch schaffen wir eine besonders umweltschonende Umsetzung. Eine sogenannte Verschattung der Anlagen, die die Stromproduktion beeinträchtigen könnte, wird bei der Planung minimiert. Zur Reduzierung des nächtlichen Blinkens werden die Anlagen mit einer bedarfsgesteuerten Nachtkennzeichnung ausgestattet. Der Windpark blinkt nachts dann nur noch bei Annäherung eines Luftfahrzeugs.

Der Standort

Wirtschaftlich genutzte Forstflächen sowie Offenlandflächen

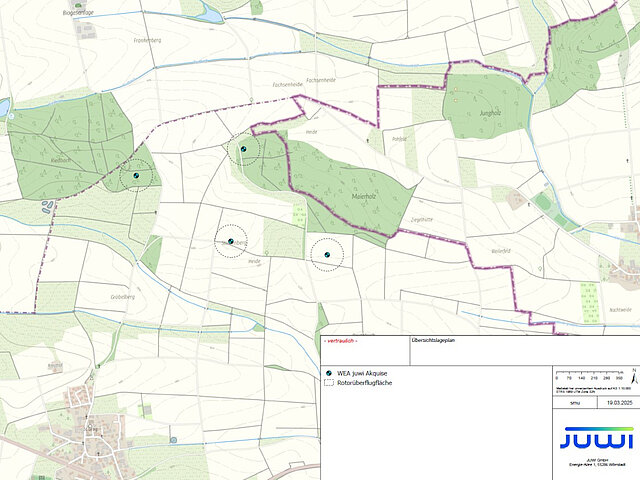

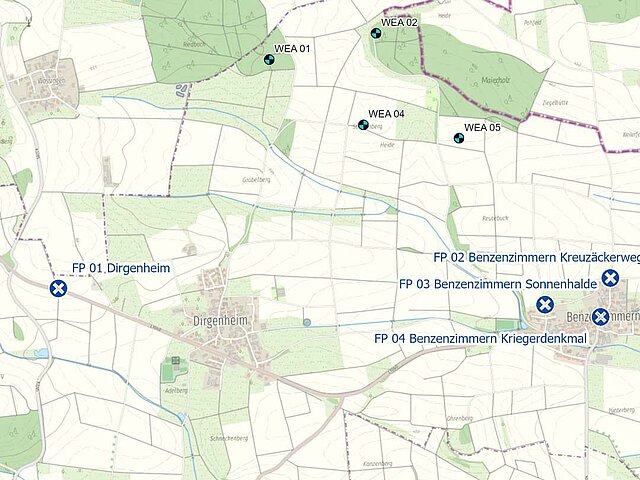

Der Standort befindet sich am Rande des Kulturdenkmalpuffers des Kirchturmes „Daniel“ aus Nördlingen. Zwei Anlagenstandorte befinden sich auf wirtschaftlich genutzten Forstflächen und zwei Anlagenstandorte sind auf Offenlandflächen geplant. Die Potenzialfläche zeichnet sich durch geringe naturräumliche Restriktionen, zum Beispiel Kleinbiotope, aus. Alle gesetzlichen Grenzwerte für Schallimmissionen und Schattenwurf werden eingehalten. Darüber hinaus wird ein Abstand von 1.000 Metern sowohl zur geschlossenen Wohnbebauung als auch zur Wohnbebauung im Außenbereich eingehalten. Diese Abstände minimieren die Schall- und Schattenbelastung erheblich.

Im Verlauf des Projekts werden die vier Standorte geprüft und optimiert. Bei den Standorten sowie der Zuwegung werden die örtlichen Biotope berücksichtigt.


wind_light.svg
4
Windenergie-Anlagen

Geplant ist der Bau von vier Windenergie-Anlagen der 7,5-Megawatt-Klasse

elektrizitaet_light.svg
30 MW
Gesamtleistung

Die vier Windenergie-Anlagen haben eine Gesamtleistung von 30 Megawatt

gruene-energie_light.svg
24.400
Haushalte

Die Anlagen produzieren jährlich sauberen Strom für rund 24.400 Haushalten

kohlenstoffdioxid_light.svg
49.270t
CO2-Einsparung

Unter Berücksichtigung der Vorketten werden jedes Jahr rund 49.270 Tonnen CO2 vermieden

Windradbau im Zeitraffer

Eindrücke von einer unserer Baustellen in Rheinland-Pfalz

Wir benötigen Ihre Zustimmung, um den Youtube-Service zu laden

Wir verwenden Youtube, um Inhalte einzubetten. Dieser Service kann Daten zu Ihren Aktivitäten sammeln.

Akzeptieren
Gute Gründe

Frischer Wind für die Region und die Bürger*innen

Es gibt viele gute Gründe für den Ausbau der Windenergie: Sie ist die wichtigste Energiequelle im deutschen Strommix und gemeinsam mit der Photovoltaik die kostengünstigste Form der Stromgewinnung. Auf dem Weg in die Klimaneutralität des Wirtschaftsstandorts Deutschland ist sie unverzichtbar. Zudem generiert sie für die Standortkommunen verlässliche Einnahmen für ihre Bürgerinnen und Bürger, für Waldbesitzer*innen planbare Pachteinnahmen für den notwendigen Waldumbau und für uns alle ist sie aktiver Klima- und Artenschutz.

icon image

Verlässliche Einnahmen

Bei JUWI verpflichten wir uns, den Kommunen vor Ort im Rahmen der gesetzlichen Möglichkeiten die maximal mögliche Wertschöpfung zugutekommen zu lassen. Dementsprechend wird die freiwillige Kommunalabgabe nach §6 EEG von anteilig 0,2 ct. pro eingespeister kWh für die Gesamtdauer der Betriebsphase des Windparks an die Gemeinden ausgeschüttet. Diese Auszahlung ist bei unseren Projekten garantiert. Darüber hinaus vergeben wir möglichst viele Gewerke, beispielweise Rodungsarbeiten, den Wegeausbau oder Betonlieferungen, an lokale Unternehmen. In welchem Umfang dies im Projekt möglich ist, wird im Projektverlauf geprüft.

icon image

Effektiver Klimaschutz

Je nach Standort produzieren Windenergie-Anlagen bereits nach drei bis sieben Monaten mehr Strom als für ihre Herstellung benötigt wurde. Während ihrer Laufzeit von 20 Jahren erzeugen sie gut 40- bis 70-mal so viel Energie, wie für ihre Herstellung, Nutzung und Entsorgung eingesetzt wird. Damit sind sie ein wichtiger Baustein zum Klimaschutz und bei der Dekarbonisierung der Wirtschaft.

icon image

Hervorragende CO2-Bilanz

Auch an Forststandorten ist die CO2-Bilanz von Windrädern mehr als positiv. Mit etwa 0,5 Hektar dauerhaft beanspruchter Fläche benötigen sie nicht nur sehr wenig Platz, eine moderne Windenergie-Anlage spart auch mehr als 700-mal so viel CO2 ein, als der Wald auf der gleichen Fläche binden kann. Die in Anspruch genommene Fläche wird zudem an anderer Stelle kompensiert.

icon image

Geregelter Rückbau

Der spätere Rückbau der Anlagen ist bereits in der Genehmigung geregelt. Dazu wird eine behördlich festgesetzte Rückbausumme hinterlegt. Das garantiert den Rückbau auch im Falle einer Betreiberinsolvenz. Zudem lassen sich Windenergie-Anlagen nahezu komplett recyclen. Stahl, Beton und Metalle werden den etablierten Recycling-Kreisläufen zugeführt. Die Verbundstoffe der Rotorblätter dienen unter anderem der Zementindustrie als Zuschlagsstoff.

Über den Tellerrand

Berichte aus den Gemeinden

triangle icon
Gemeinschaftsstrom für alle
Die Dardesheim Story: Windpark Druiberg, Sachsen-Anhalt
triangle icon
Dassow geht neue Wege
Windpark Schönberg, Mecklenburg-Vorpommern
triangle icon
Gegen den Wind
Der Windpark Fuchstal, Bayern
triangle icon
Zukunftswind
Sulz am Neckar und Dornhan legen los, Baden-Württemberg
triangle icon
Windkraft im Konsens
Der Windpark Wilstedt Süd, Niedersachsen
Wir benötigen Ihre Zustimmung, um den Youtube-Service zu laden

Wir verwenden Youtube, um Inhalte einzubetten. Dieser Service kann Daten zu Ihren Aktivitäten sammeln.

Akzeptieren
Zeitplan

Die wichtigsten Meilensteine

Ganzjährig
2026
milestone image
Kartierung

Im Frühjahr 2026 beginnt die Kartierung durch ein externes Gutachterbüro. Im Rahmen dieser Kartierung werden über 12 Monate alle umweltfachlichen Daten erhoben, um die Genehmigung nach Bundes-Immissionsschutzgesetz (BImSchG) einzureichen.

Mitte
2027
milestone image
Einreichung der Genehmigungsunterlagen

Nach Auswertung der Gutachten wird JUWI den Antrag auf Genehmigung nach Bundes-Immissionsschutzgesetz (BImSchG)  erstellen und einreichen.

Mitte
2028
milestone image
Genehmigungserteilung

Nach rund 12 Monaten erwarten wir die offizielle Ausstellung der BImSchG-Genehmigung.

2029
milestone image
Teilnahme an der EEG Ausschreibung

Zur wettbewerblichen Ermittlung des Einspeisetarifs schreibt die Bundesnetzagentur mehrmals im Jahr bestimmte Zubaumengen aus, auf die sich Vorhabenträger mit ihren bereits genehmigten Projekten bewerben können. Nach Erhalt der BImSchG-Genehmigung nehmen wir schnellstmöglich an einem Ausschreibungsverfahren der Bundesnetzagentur teil.

Winter
2029
milestone image
Bauvorbereitende Maßnahmen

Aus naturschutzrechtlichen Gründen dürfen bestimmte Tätigkeiten, wie zum Beispiel Baumfällarbeiten, ausschließlich in den Wintermonaten außerhalb der Setz- und Legeperiode durchgeführt werden.

Winter
2029
milestone image
Zuwegung

Damit der Großkran sowie die Komponenten die die Baustelle erreichen können müssen die Wege entsprechend ertüchtigt werden. Um die Eingriffe so gering wie nötig zu halten, wird wo immer möglich auf das bestehende Waldwegenetz zurückgegriffen.

Frühling
2030
milestone image
Externe Verkabelung

Damit der Strom des Windparks nach Bau und Inbetriebnahme abtransportiert werden kann, werden die Windenergie-Anlagen untereinander verkabelt und dann das Anschlusskabel zum nächtsgelegenen Einspeisepunkt verlegt. Das geschieht in der Regel mit einem Kabelpflug entlang der Wegstrecke. Wo dies nicht möglich ist oder bestehende Infrastruktur gequert werden muss, kommen so genannte Spülbohrungen zum Einsatz.

Sommer
2030
milestone image
Fundamentbau

Zunächst steht der Bau der Fundamente ab. Diese sind in der Regel etwa 20 Meter im Durchmesser und bis 3,5 Meter tief und bestehen aus einem Ankerkorb aus Stahl, der dann mit Beton aufgefüllt wird.

Sommer
2030
milestone image
Turmbau

Sind die Fundamente ausgehärtet folgt der Turmbau. Die Türme bestehen entweder ganzheitlich aus mehreren Stahlsegementen oder aus einem Stahlbetontum, auf den ab etwa 80 Meter Höhe die Stahlschübe gesetzt werden.

Sommer
2030
milestone image
Zug der Großkomponenten

Steht der Turm, folgt der Zug von Maschinenhaus, Rotornabe und den Rotorblättern.

Spätsommer
2030
milestone image
Inbetriebnahme

Nach Abschluss aller Bauarbeiten können die Anlagen in Betrieb gehen. Die Inbetriebnahmephase geht über mehrere Tage. Dabei durchlaufen die Anlagen alle Leistungsbereiche.

1 von 11
Ganzjährig 2026
Kartierung
Mitte 2027
Einreichung der Genehmigungsunterlagen
Mitte 2028
Genehmigungserteilung
2029
Teilnahme an der EEG Ausschreibung
Winter 2029
Bauvorbereitende Maßnahmen
Winter 2029
Zuwegung
Frühling 2030
Externe Verkabelung
Sommer 2030
Fundamentbau
Sommer 2030
Turmbau
Sommer 2030
Zug der Großkomponenten
Spätsommer 2030
Inbetriebnahme
Veröffentlichungen
