Repowering Thallwitz

Mit der Erneuerung der beiden Bestandsanlagen zwischen Thallwitz und Böhlitz produzieren wir Strom für jährlich rund 13.300 Haushalte in Ihrer Region: zuverlässig, sauber, sicher.
Das Vorhaben

Klima schützen, unabhängig machen, Wertschöpfung stärken

Unser Ziel ist es, klimafreundlichen Strom zu erzeugen, uns unabhängiger von fossilen Rohstoffimporten zu machen und gleichzeitig die lokale Wertschöpfung zu stärken. Beim sogenannten „Repowering“ werden ältere Windmühlen durch moderne, leistungsstarke und damit ertragreichere Anlagen ersetzt. Das bringt der Energiewende neuen Schwung und sorgt zugleich dafür, dass die Zahl der Windräder nicht ins Unermessliche steigt.

Im Rahmen des Repowering-Projekts ersetzt JUWI zwei Altanlagen, die im Jahr 2001 errichtet wurden. Die zwei neuen, modernen Anlagen vom Typ Nordex N175/6.2 haben jeweils eine Leistung von 6,2 Megawatt, eine Nabenhöhe von 179 Metern und eine Gesamthöhe von 266,5 Metern. Somit können die neuen Anlagen die bisherige Gesamtleistung mehr als verzehnfachen. Zusammen erzeugen sie jährlich rund 38,9 Millionen kWh sauberen Strom. Damit speisen die beiden neuen Windenergie-Anlagen mehr als das 20-Fache der zuletzt an diesem Standort erzeugten Strommenge ins Netz ein.

Unsere Analysen und Untersuchungen haben ergeben, dass sich die Flächen um die beiden Bestandsanlagen auch für den Bau weiterer Windenergie-Anlagen eignen könnten. Mehr Informationen zur Potenzialfläche stehen Ihnen auf der entsprechenden Projektwebseite zur Verfügung.

Der Standort

Landwirtschaftlich genutztes Offenland

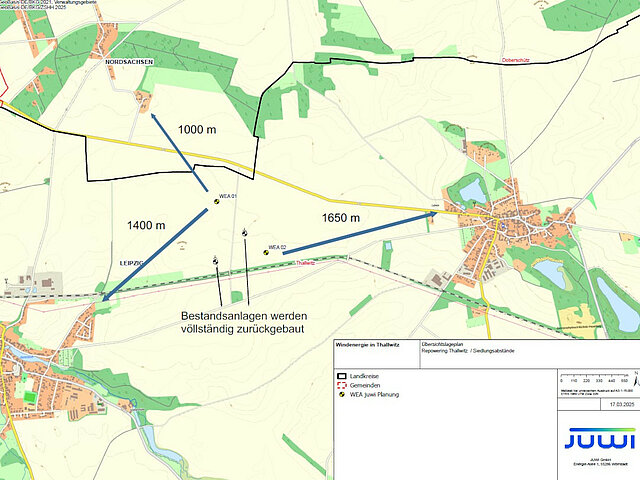

Die bestehenden Windenergie-Anlagen befinden sich zwischen den Ortschaften Thallwitz und Böhlitz im Landkreis Leipzig, nahe der Landkreisgrenze zu Nordsachsen. Die neuen Anlagen werden in unmittelbarer Nähe der bisherigen Standorte auf landwirtschaftlich genutztem Offenland errichtet und über neu angelegte Stichwege in das bestehende Wegenetz integriert.

Der Abstand zu den geschlossenen Siedlungsbereichen in Thallwitz und Böhlitz beträgt zwischen 1.400 und 1.650 Metern. Selbstverständlich erfüllen unsere Planungen alle gesetzlichen Vorgaben zu Schall- und Schattenemissionen. Natur- und Umweltschutz sind für uns zentrale Anliegen und wurden strikt eingehalten. Daher wurden 2023 umfassende Untersuchungen zu Brut-, Rast- und Zugvögeln sowie den lokalen Fledermausarten durchgeführt.

repowering_light.svg
2
Windenergie-Anlagen

Die zwei alten Anlagen werden durch zwei neue Windenergie-Anlagen der 6-Megawatt-Klasse ersetzt

elektrizitaet_light.svg
12,4 MW
Gesamtleistung

Der geplante Windpark hat eine Gesamtleistung von 12,4 Megawatt

gruene-energie_light.svg
13.300
Haushalte

Die Anlagen produzieren jährlich Strom für rund 13.300 Haushalte

kohlenstoffdioxid_light.svg
29.400t
CO2-Einsparung

Pro Jahr werden circa 29.400 Tonnen CO2 vermieden

Gute Gründe

Frischer Wind für die Region und ihre Bürgerinnen und Bürger

Es gibt viele gute Gründe für den Ausbau der Windenergie: Sie ist die wichtigste Energiequelle im deutschen Strommix und gemeinsam mit der Photovoltaik die kostengünstigste Form der Stromgewinnung. Auf dem Weg in die Klimaneutralität des Wirtschaftsstandorts Deutschland ist sie unverzichtbar. Zudem generiert sie für die Standortkommunen verlässliche Einnahmen für ihre Bürgerinnen und Bürger.

icon image

Verlässliche Einnahmen

Das Erneuerbaren-Energien-Gesetz (EEG) ermöglicht den Standortgemeinden gemäß ihres Flächenanteils im Umkreis von 2,5 Kilometern um jedes Windrad Einnahmen von 0,2 Cent je produzierter Kilowattstunde über die 25 Jahre lange Gesamtdauer der EEG-Vergütung. Die Einnahmen bleiben vor Ort und können für Investitionen in lokale Infrastrukturprojekte genutzt werden.

icon image

Effektiver Klimaschutz

Je nach Standort produzieren Windenergie-Anlagen bereits nach drei bis sieben Monaten mehr Strom als für ihre Herstellung benötigt wurde. Während ihrer Laufzeit von 20 Jahren erzeugen sie gut 40- bis 70-mal so viel Energie, wie für ihre Herstellung, Nutzung und Entsorgung eingesetzt wird. Damit sind sie ein wichtiger Baustein zum Klimaschutz und bei der Dekarbonisierung der Wirtschaft.

icon image

Geringer Flächenverbrauch

Die in Anspruch genommene Fläche für eine moderne Windenergie-Anlage ist äußerst gering. Eine Anlage vom Typ Vestas V162 zum Beispiel benötigt dauerhaft eine Fläche von ca. 0,6 Hektar. Das entspricht 85 Prozent der Fläche eines Fußballplatzes. Rund zwei Drittel der genutzten Fläche wird nach Ende der Bauarbeiten durch Pflanzung und Pflege wieder aufgeforstet.

icon image

Geregelter Rückbau

Der spätere Rückbau der Anlagen ist bereits in der Genehmigung geregelt. Dazu wird eine behördlich festgesetzte Rückbausumme hinterlegt. Das garantiert den Rückbau auch im Falle einer Betreiberinsolvenz. Zudem lassen sich Windenergie-Anlagen nahezu komplett recyclen. Stahl, Beton und Metalle werden den etablierten Recycling-Kreisläufen zugeführt. Die Verbundstoffe der Rotorblätter dienen unter anderem der Zementindustrie als Zuschlagsstoff.

Neue Energie für die Gemeinde

Egal, ob Arbeitsplätze, neue Biotope für Tiere und Pflanzen, verbilligter Strom oder mehr Geld für die Gemeindekasse: Es gibt viele Wege, wie Bürger*innen, Kommunen und die Natur von Windparks in ihrer Nähe profitieren können.

Über den Tellerrand

Berichte aus den Gemeinden

triangle icon
Gemeinschaftsstrom für alle
Die Dardesheim Story: Windpark Druiberg, Sachsen-Anhalt
triangle icon
Dassow geht neue Wege
Windpark Schönberg, Mecklenburg-Vorpommern
triangle icon
Gegen den Wind
Der Windpark Fuchstal, Bayern
triangle icon
Zukunftswind
Sulz am Neckar und Dornhan legen los, Baden-Württemberg
triangle icon
Windkraft im Konsens
Der Windpark Wilstedt Süd, Niedersachsen
Wir benötigen Ihre Zustimmung, um den Youtube-Service zu laden

Wir verwenden Youtube, um Inhalte einzubetten. Dieser Service kann Daten zu Ihren Aktivitäten sammeln.

Akzeptieren
Zeitplan

Die wichtigsten Meilensteine

Ganzjährig 2023
milestone image
Avifaunistische Gutachten

Zu jedem Windenergie-Vorhaben gehört die avifaunistische Untersuchung der Standorte. Hierzu zählen unter anderem die Brutvogelerfassungen unter Berücksichtigung bedeutsamer Brutvogelarten (zum Beispiel Schwarzstorch, Rotmilan oder Eulen), Horstkartierungen, die Erfassung von Groß- und Rastvögeln sowie Zugvögeln und Kranichen. 2023 fand die Erfassung aller Brut- und Rastvogel-, sowie Fledermausarten statt. Ein Umweltgutachter erfasste die Arten vor Ort sowie die Zugvögel zu allen Jahreszeiten.

April
2024
milestone image
Teilnahme am 4. Bürgerdialog Erneuerbare Energien im Wurzener Land

Auf Einladung der Veranstalter stellte JUWI die Themenblöcke Schallimmissionen, Schattenwurf, Artenschutz und Repowering vor und beantwortete hierzu Fragen aus der Bevölkerung.

Spätsommer
2024
milestone image
Übernahme der Bestandsanlagen zum Zwecke des Repowerings

Die beiden Bestandsanlagen vom Typ S 46 des Herstellers Südwind mit einer Leistung von jeweils 600 kW wurden 2001 in Betrieb genommen und haben über 23 Jahre lang erneuerbaren Strom erzeugt.

Frühsommer
2025
milestone image
Start des Genehmigungsverfahrens

Wenn alle Gutachten vorliegen, werden die Antragsunterlagen vervollständigt und bei der zuständigen Genehmigungsbehörde eingereicht.

3. Quartal
2026
milestone image
Genehmigungserteilung

Sobald alle Antragsunterlagen für vollständig erklärt werden und alle beteiligten Träger öffentlicher Belange die Unterlagen fachlich geprüft haben, kann die Genehmigung gemäß Bundes-Immissionsschutzgesetz erteilt werden.

Sommer
2027
milestone image
Teilnahme am Ausschreibungsverfahren

Zur wettbewerblichen Ermittlung des Einspeisetarifs schreibt die Bundesnetzagentur mehrmals im Jahr bestimmte Zubaumengen aus, auf die sich Vorhabenträger mit ihren bereits genehmigten Projekten bewerben können.

Sommer
2028
milestone image
Fundamentbau

Zunächst steht der Bau der Fundamente an. Diese sind beim Projekt Thallwitz etwa 30,5 Meter im Durchmesser und bis 2,9 Meter tief und bestehen aus einem Ankerkorb aus Stahl, der dann mit Beton aufgefüllt wird.

Herbst
2028
milestone image
Turmbau

Sind die Fundamente ausgehärtet folgt der Turmbau. Die Türme bestehen entweder ganzheitlich aus mehreren Stahlsegmenten oder aus einem Stahlbetontum, auf den ab etwa 80 Meter Höhe die Turmsegmente gesetzt werden.

Winter
2028
milestone image
Zug der Großkomponenten

Steht der Turm, folgt der Zug von Maschinenhaus, Rotornabe und den Rotorblättern.

Frühjahr
2029
milestone image
Inbetriebnahme

Nach Abschluss aller Bauarbeiten können die Anlagen in Betrieb gehen. Die Inbetriebnahmephase geht über mehrere Tage. Dabei durchlaufen die Anlagen alle Leistungsbereiche.

1 von 10
Ganzjährig 2023
Avifaunistische Gutachten
April 2024
Teilnahme am 4. Bürgerdialog Erneuerbare Energien im Wurzener Land
Spätsommer 2024
Übernahme der Bestandsanlagen zum Zwecke des Repowerings
Frühsommer 2025
Start des Genehmigungsverfahrens
3. Quartal 2026
Genehmigungserteilung
Sommer 2027
Teilnahme am Ausschreibungsverfahren
Sommer 2028
Fundamentbau
Herbst 2028
Turmbau
Winter 2028
Zug der Großkomponenten
Frühjahr 2029
Inbetriebnahme
